满足16万群众未来5年用电,广安首座110千伏预制舱式智能变电站投运

2022-01-13 20:14:57来源:四川在线编辑:李天锐

四川在线消息(广安频道 彭娟 记者 邓涵予) 1月7日,广安市首座110千伏预制舱式智能变电站——唐家山变电站,在武胜县沿口镇竹溪村投运。这也意味着,武胜县城南片区和龙女湖片区的近16万群众,新增一个稳定的电源支撑点,用电更安心。

据悉,武胜县原有龙女、方坪、沿口、天印山等4处110千伏变电站,近年来,该县城南片区周边城市综合体和龙女湖片区的商业、旅游业发展迅猛,武胜牵手西南大学共建的龙女湖中学、武胜县中医医院等相继落户于此,对供电能力提出更高要求,在冬夏用电高峰时段,局部出现“卡脖子”现象,影响居民企业用电。

“目前已安装5万千伏安主变电器1台,110千伏出线2回,10千伏出线12回,可保障城南和龙女湖片区未来3到5年的用电需求。”该工程项目经理廖军介绍,唐家山变电站于2020年11月开工,2021年12月竣工,目前一台主变压器已投运。

记者注意到,在变电站内,有两块20平米左右的空地。廖军介绍,这是给后期扩容两台主变压器预留的位置。目前所投运的1台主变压器已能满足两个片区用电需要,但考虑到川渝合作越发紧密,广安实施同城融圈战略,武胜县的发展势头不容小觑,所以另外两台主变压器,正是为未来发展预留空间。“3台主变同时投运,容量可达到15万千伏安,满足未来15年的用电需求。”

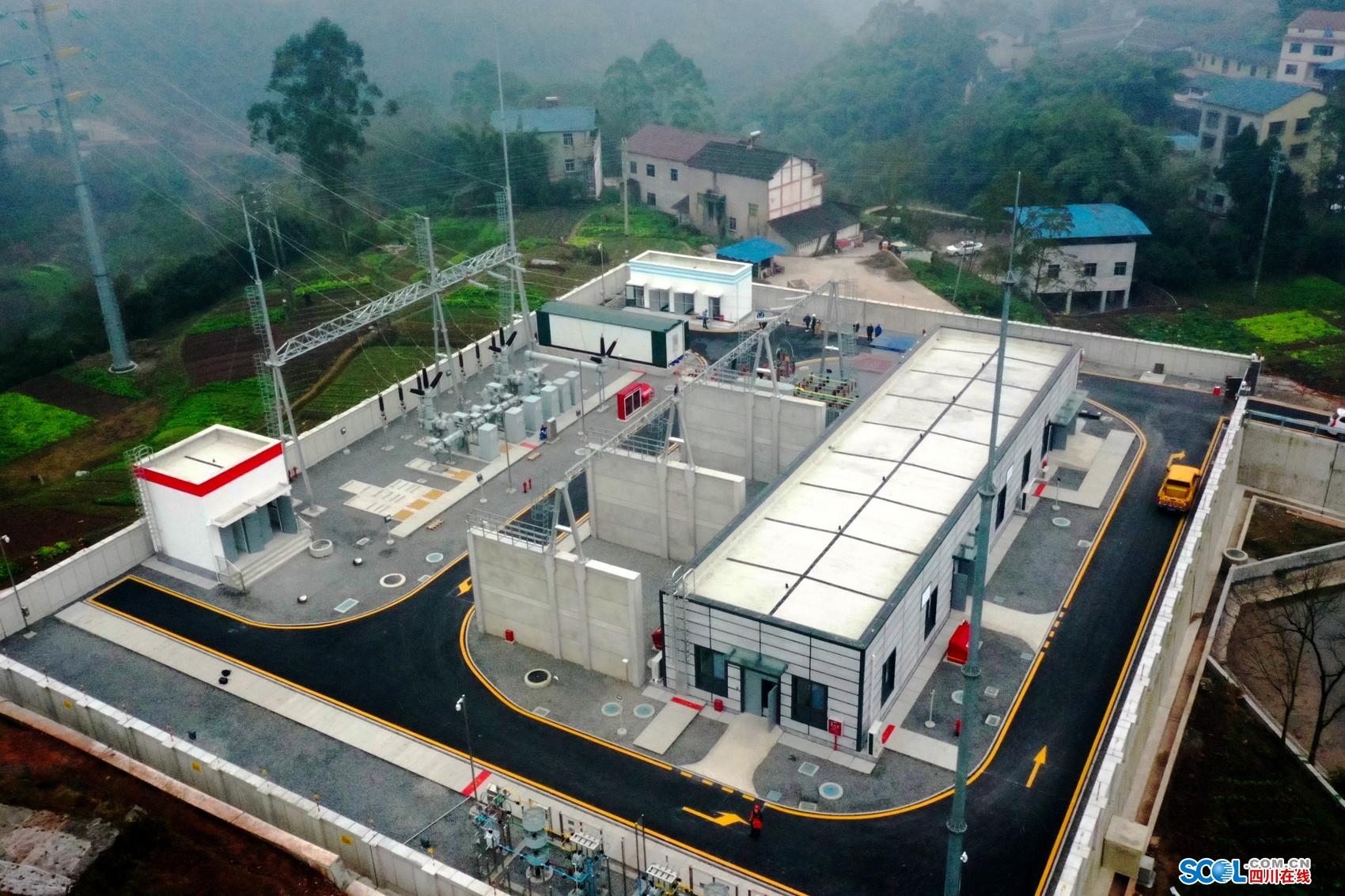

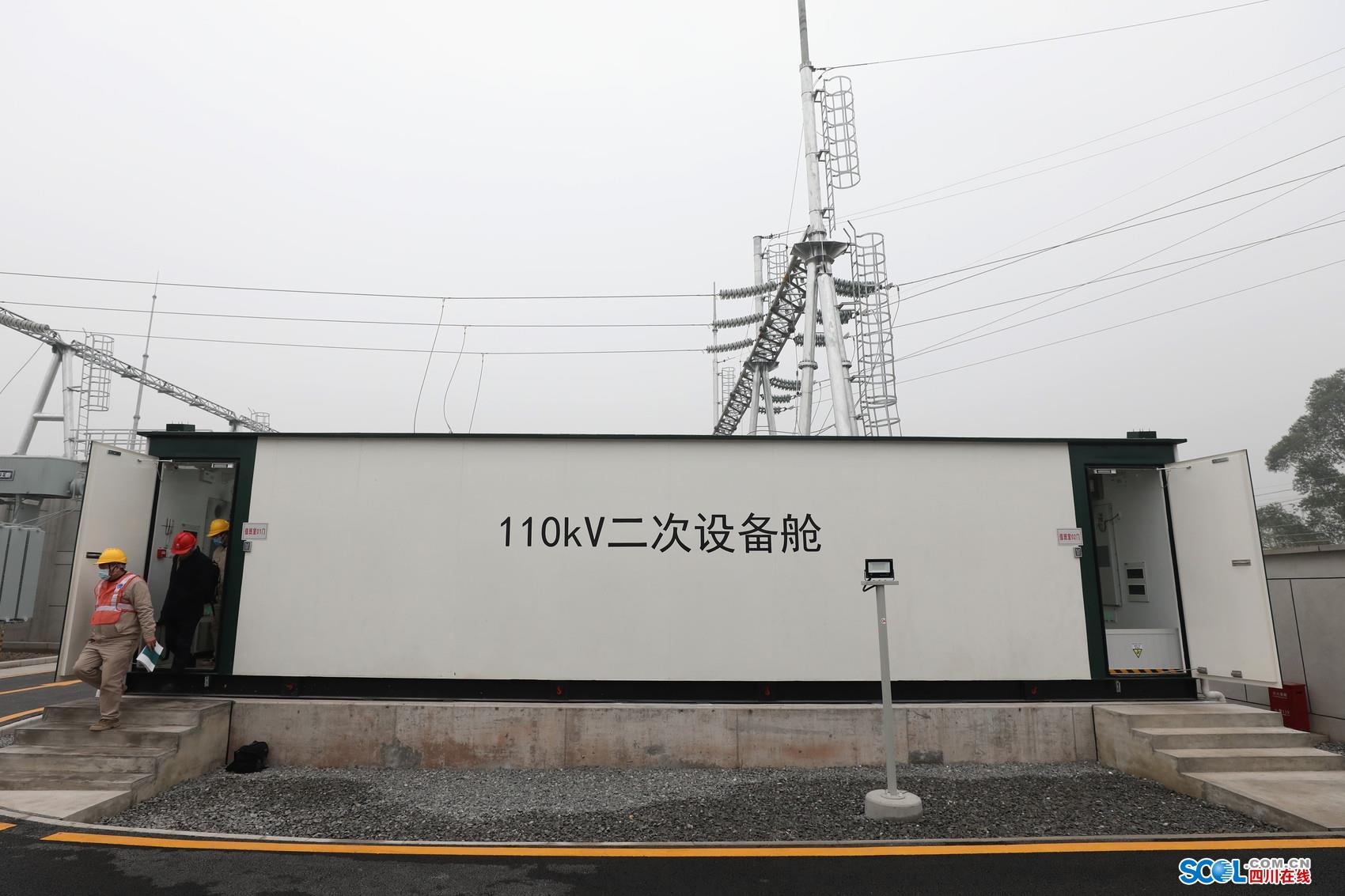

值得一提的是,在变电站内有一栋小房屋,外面写着“110千伏二次设备舱”。这正是该变电站的亮点之一——采用“预制舱”智能化技术手段开展施工。

据介绍,该项技术将所有设备集中在一个特制舱内,运输至站内,直接开展安装调试,工厂化生产,减少了土建基础费用,缩短现场施工周期,大幅减少现场施工成本及施工污染。据悉,相比传统同等规模变电站建设,110千伏预制舱式变电站占地面积小,设备在工厂内安装,节约建站成本10%左右。

“原本需要4个半月的电气安装施工时间节省了近50天,项目最终提前24天投产带电,经济效益和社会效益凸显。”廖军说,变电站还采用全钢结构装配厂房、一体化负荷纤维外墙板等技术,省时省力、保温抗潮、还可防震。

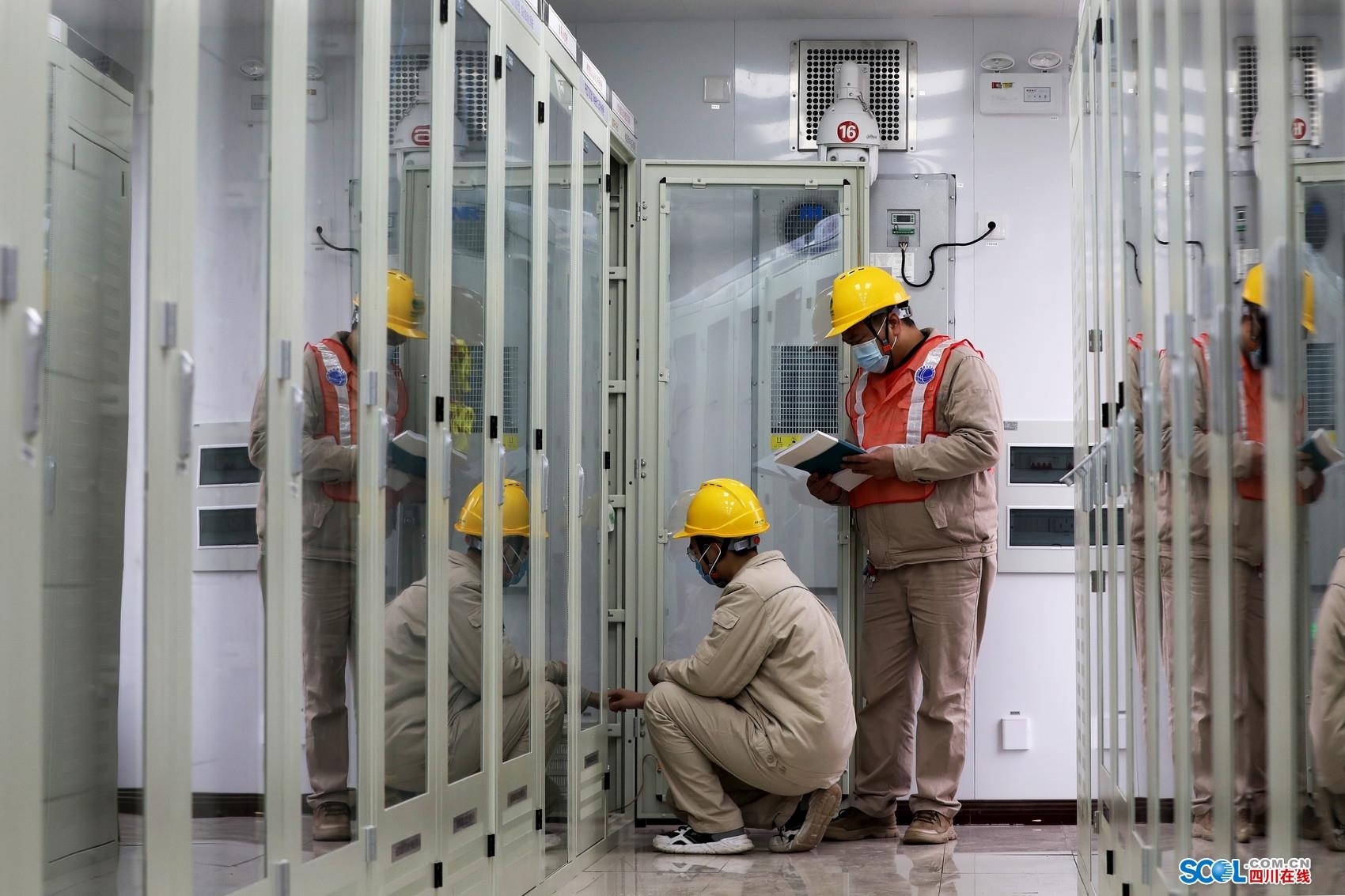

在主控室,工作人员正测试设备,所有的电力设备都一目了然。据介绍,这座智慧运行的现代化变电站,能实现操作控制自动化、电网调度自动化、信息共享化、分区管理统一化。

“以前夏天用电高峰期,有时还要断电。”65岁的何培秀一家是“用电大户”,一家6口所住的3楼小洋房,距离变电站近300米,家中有3台空调、2台冰箱、3台电视机,最高月用电进入第三档。得知新的变电站投运,她很高兴,“这样更安心,再不用担心夏天空调制冷效果不好了。”

摄影 夏俊林

    编辑推荐
