四川在线消息(广安频道 彭娟)9月25日,广安市广安区官盛镇,10余名电力工人正忙着对220千伏丰铜二线20号铁塔进行绝缘子更换,同时对线路常规例检处缺。
“此项工作将于本周内完成,该线路39基铁塔全部完成检修后,将进一步消除电网缺陷,保障供区电力稳定供应。”现场负责人杨光成说。

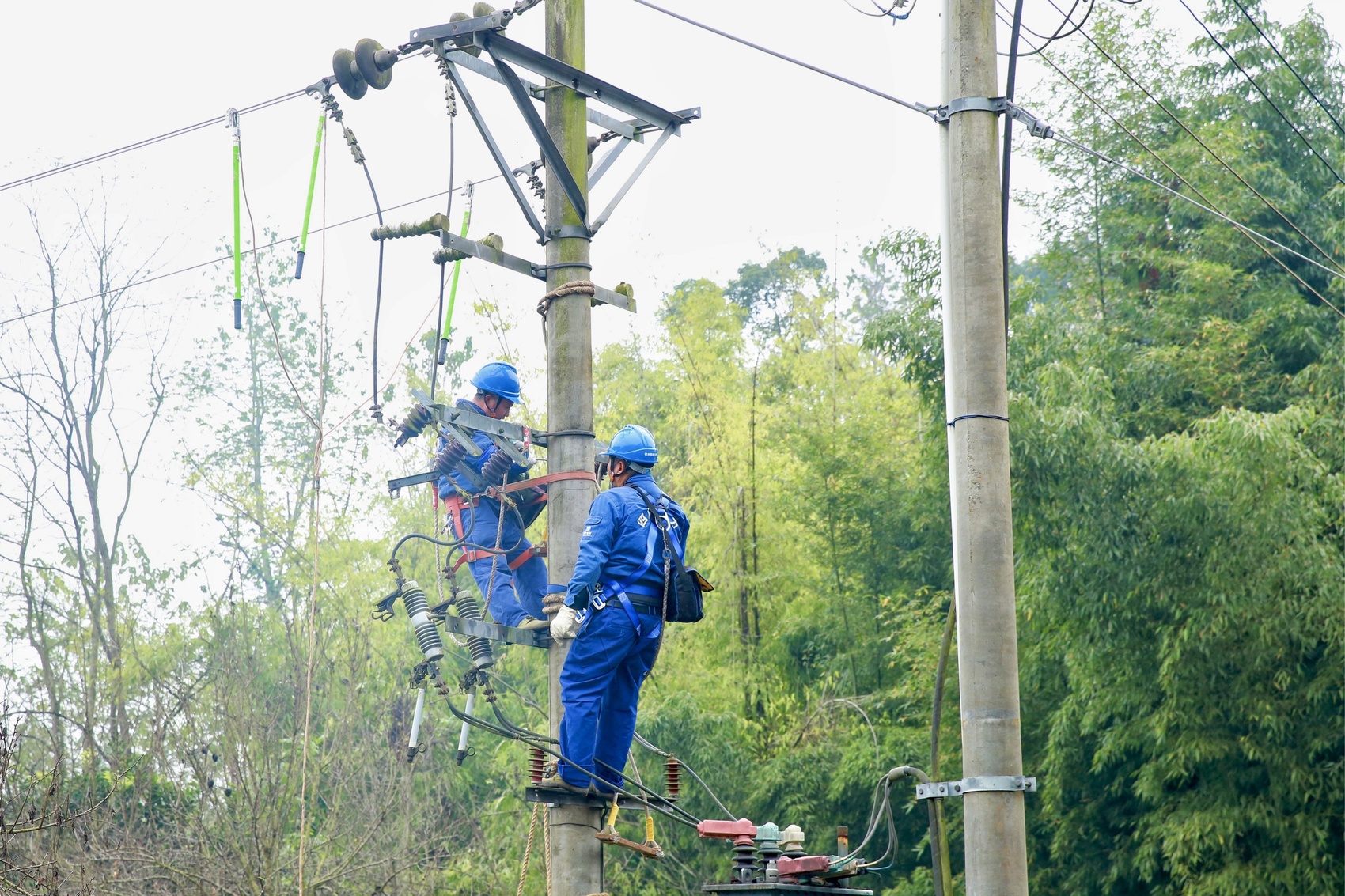

工作人员对供电设备进行检修。(国网广安供电公司供图)
今夏高温持续时间长,广安市最大用电负荷两创新高,经过长期大负荷运行的供电设备需进行全面“体检”。为消除电网隐患保安全,顺利迎峰度冬,9月24日,国网广安供电公司集中启动“奋战130天,讲科学、强专业、精管理、保安全”秋冬季施工作业,各项计划性施工作业共计318项,同比增加 103%,共有1901人参与现场施工,同比增加 105%,作业计划数量、作业人员数量均为历史最高。
“今年秋冬季施工呈现出‘作业人员多、高风险突出’的特点,涉及输电、变电和配电等各类供电设备的检修,将持续至明年初。”国网广安供电公司相关负责人介绍,将充分利用秋冬季检修施工黄金期,有序推进迎峰度夏期间暴露的设备重过载、低电压、电网“卡脖子”等问题隐患治理,为迎峰度冬打下坚实基础。
9月24日,国网广安供电公司2025年秋冬季施工作业集中启动会举行。(彭娟 摄)
大面积的施工作业,将增大安全管控的难度。为守牢安全责任田,该公司将严格执行“三措一案”和“两票”制度,全面落实设备主人制,依托视频监控等技术手段强化反违章检查与隐患排查;结合迎峰度夏期间设备重过载实际情况,推行“集中检修”模式,提升供电可靠性;重点开展触电、高坠、误操作等风险辨识与预控,严格落实现场交底与旁站监护制度,保障检修计划刚性执行和人员到岗到位;加强气象预警信息对接,完善应急预案,全力确保突发事件高效处置。
提升供电能力,重点项目同步开展。今年内,广安市将有1个500千伏项目(含配套工程),及邻水南、穿石、拱桥3个220千伏重点电网项目开工,还储备了多个110千伏电网新建(改造)项目,开工规模大。
以邻水南输变电项目为例,该项目建成投运后,将有效解决邻水县主电源点单一的问题,优化邻水电网接线方式和潮流分布,全面提升广安东部区域的供电可靠性,为同城融圈和川渝合作提供稳定的电力能源支撑。
在不断打通供电“动脉血管”的同时,广安今年还启动配电网治理三年行动,逐步解决农村末端低电压等问题,将进一步畅通电网“毛细血管”,提升武胜、邻水等地区的供电稳定性。
