广安武胜220千伏变电站扩建工程投运 为夏季保电提供“新保障”

2025-07-02 20:08:32来源:四川在线编辑:伍力

四川在线消息(李东兴 记者罗海韵)“将武胜站2号主变定值按启动投运定值整定并执行。”6月29日,随着调度的指令下达,广安武胜220千伏2号变电站扩建工程正式投运成功。这一关键节点的收官,标志着广安2025年度夏保供电的重点项目全部投产,也为广安电网迎战今夏用电高峰提供了硬件支撑。

该工程投运后,广安武胜220千伏变电站最大负荷量提升至36万千瓦,充满“科技范”的扩建工程应用了节能型变压器、水消防系统等先进技术,具备设备状态实时监测、故障快速处置等功能。这不仅增强了武胜地区供电能力,为当地电网迎峰度夏提供电力能源支撑,也大幅提升了广安乃至川东北地区的供电能力。

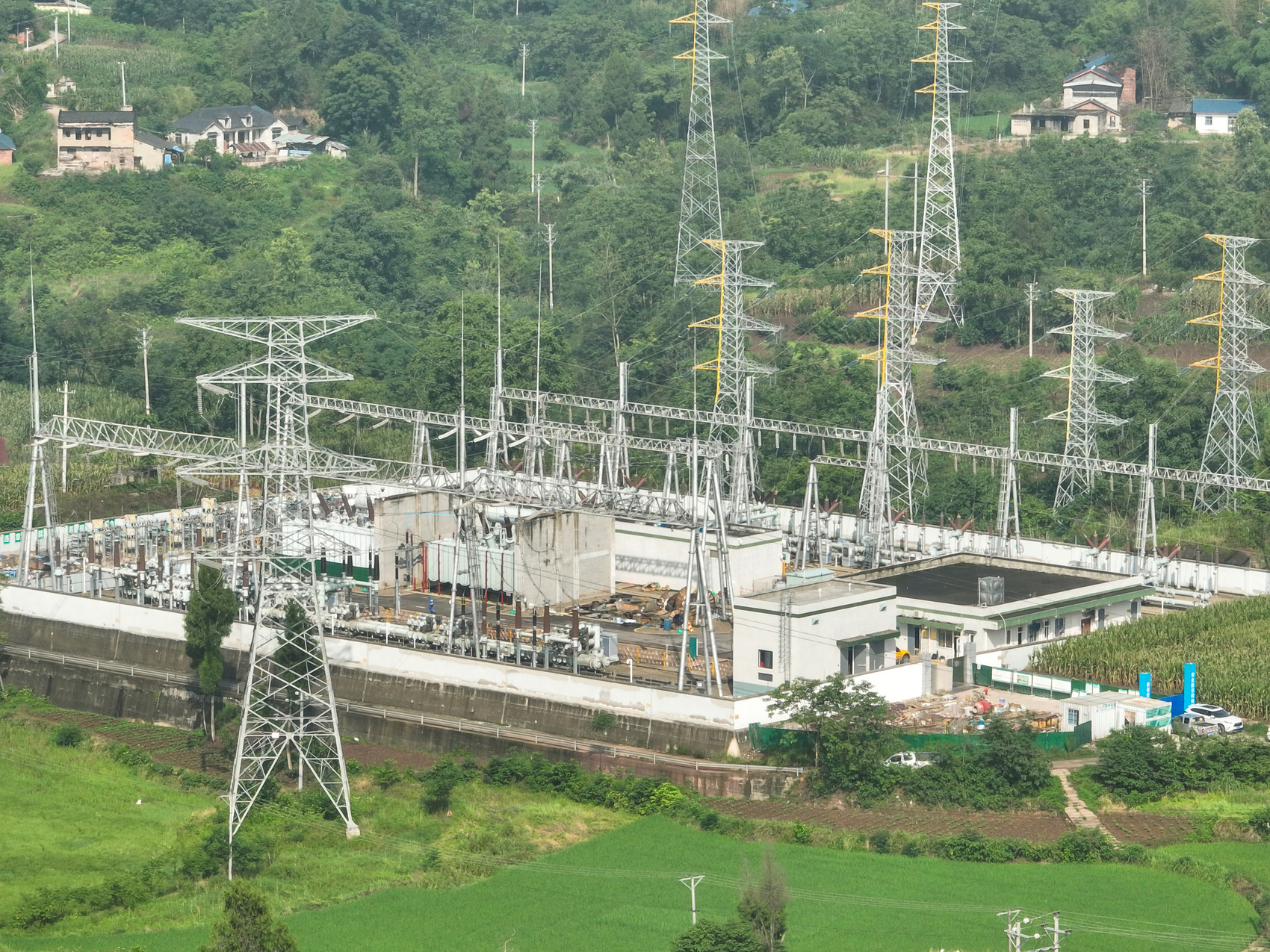

220 千伏武胜变电站航拍图

武胜站220千伏扩建项目负责人陈晓军介绍,本次扩建工程新增主变站一台,容量为180兆伏安。“这台设备运行后,极大地缓解了武胜站单主变供电问题,武胜片区的供电能力将成倍提升。”几日前,迎峰度夏21项配网补强项目之一的35千伏南城变电站、石永变电站增容工程和10千伏观平线也以顺利完工。本次变电站增容和新建线路工程意义重大,可改变供电容量不足,线路结构单一、供电可靠性差的局面,显著提升了电网的智能化水平与抗风险能力。

据预测,今年广安用电负荷预计增长15%以上。面对夏季高温期严峻的供电形势,国网广安供电公司组织骨干职工分析电网运行状况,针对性地制定31项度夏电网补强措施,涉及10项主网项目和21项配网项目,总计新增变电容量216.3兆伏安,新建线路6条。

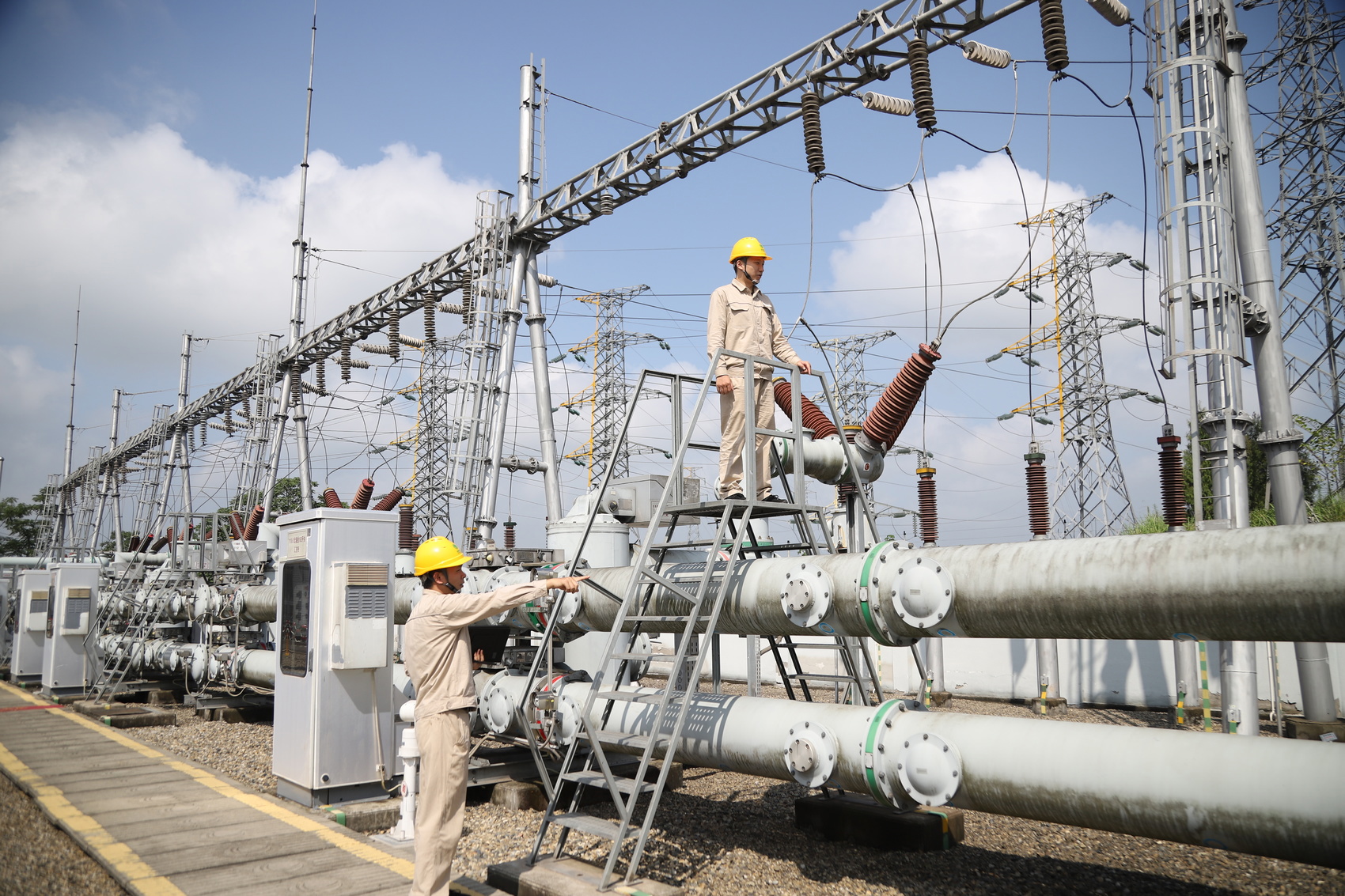

工作人员日常巡查

为确保全部补强项目在夏季高温期按时完工,该公司强化项目全过程管理,建立严格的督导机制,按月梳理项目进度,每周通报执行情况,紧盯关键节点,确保各项建设任务刚性落地。据了解,武胜220千伏变电站于2024年三季度启动建设,总投资2402万元,施工方在建设过程中,克服场地狭窄、停电协调、物资运送等困难,按照施工标准和安全规范进行作业,保障项目如期投产。

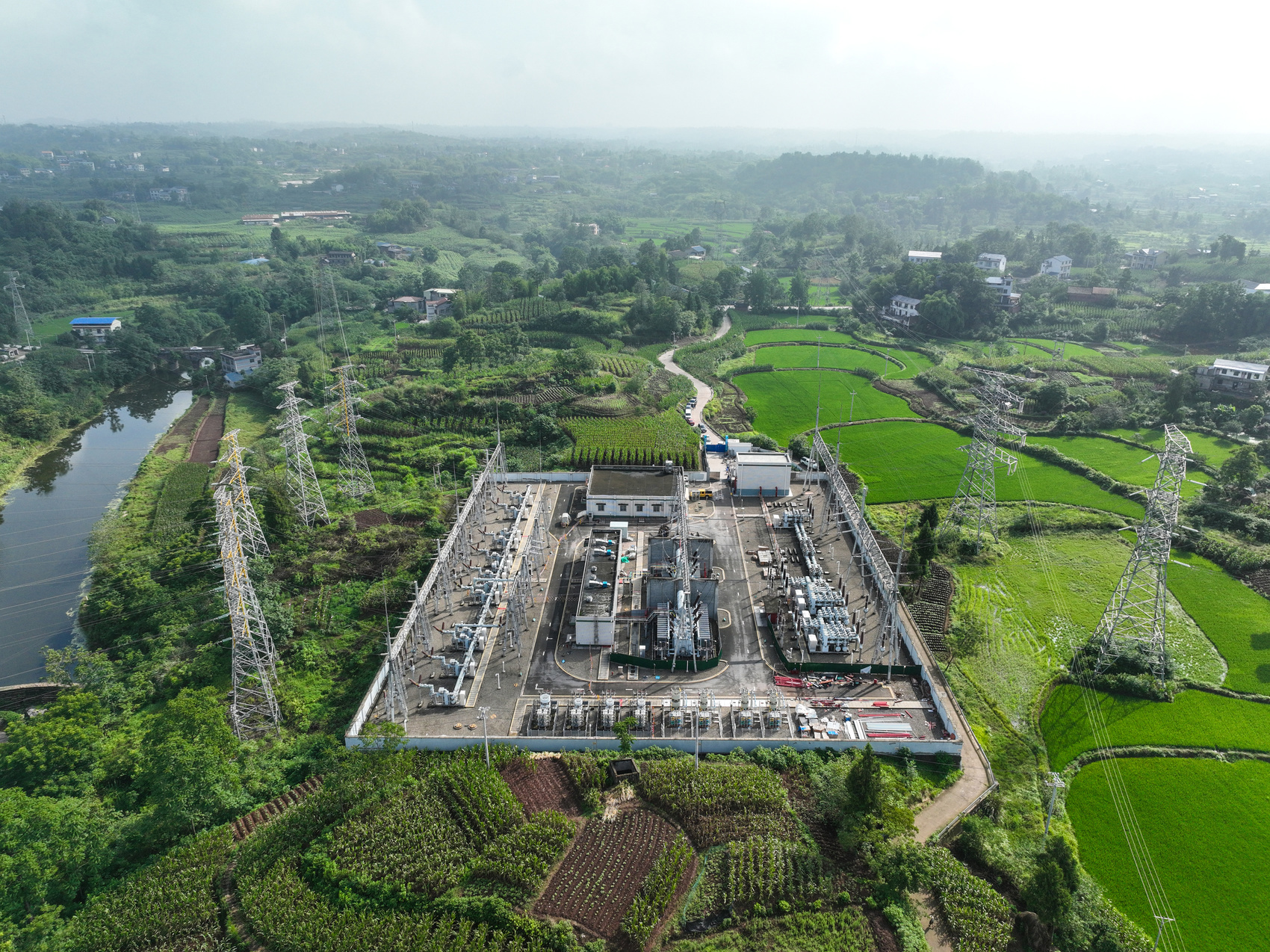

220 千伏武胜变电站航拍图

“本次扩建是今年迎峰度夏电网补强的重要一环,保障了秀观电厂等前端送出能力,将在度夏保供中发挥关键作用。”国网广安供电公司建设部主任秦少鹏表示。此次度夏电网补强项目的全面完成,将进一步强化主配网协同格局,优化广安电网结构,极大提升供电可靠性,为全市人民清凉度夏提供电力保障。
