四川在线消息(李东兴 记者 罗海韵)3月27日,国网广安供电公司重点电网建设项目——II500千伏输变电工程迎来关键攻坚节点,线路跨越广泸高速施工正式启动。

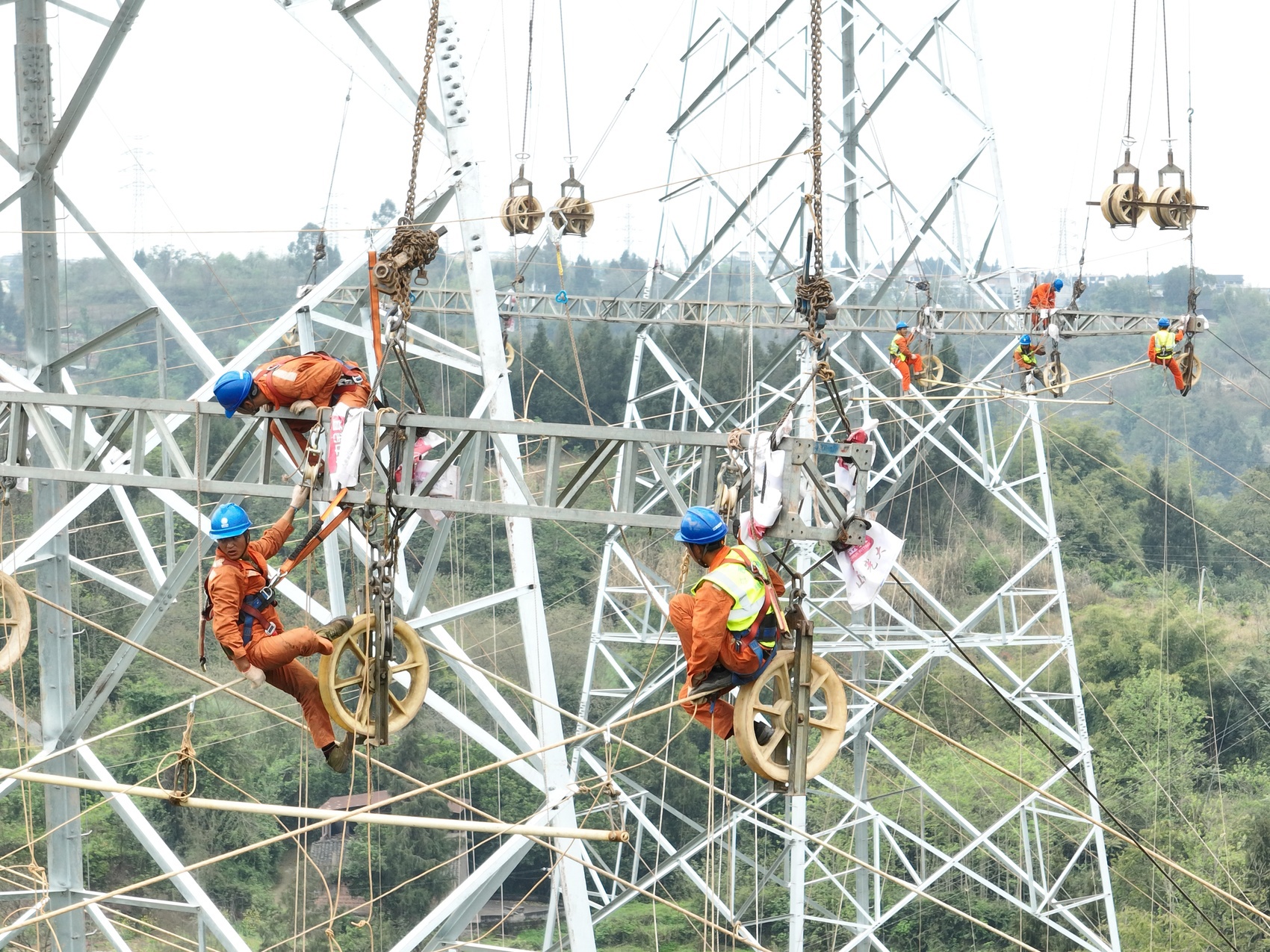

施工现场(李东兴 摄)
作为整个工程的核心难点,此次跨越施工直面区域交通主干线车流量大、安全管控标准高、施工技术要求严等挑战。项目团队以智能技术为支撑、精细管控为抓手,全力推进跨越作业,预计清明节后完成全部施工任务,为工程全速落地筑牢基础。
作为区域经济往来的重要交通动脉,广泸高速日常车流密集,出行保障责任重大。“传统输电线路跨越高速公路施工,现场安全风险点多、作业周期较长。”国网广安供电公司相关负责人陈飞洋表示,为有效破解这一施工难题,该公司提前谋划、精准部署,组织技术骨干多次奔赴现场实地勘察,综合分析高速车流时段、线路架设参数、现场地形条件等因素,历经多轮方案研讨与优化升级,最终确定“无人机牵引先导绳+封网防护”智能施工方案,借助科技手段精简施工流程,压缩作业时长,从技术层面实现施工影响可控再降。
开工当天,施工现场规范有序,各班组分工协作,各项作业高效推进。高空作业人员迅速就位,在广泸高速两侧铁塔上开展防护网搭建等工作,通过搭建多层级安全防护屏障,全方位防范导线掉落等风险,为后续高空架设作业筑牢安全防线。地面技术人员全程精准操控,完成施工线路参数校准等前期准备,为后续导线架设等核心工序做好充足保障。

施工现场(李东兴 摄)
“作业期间,施工团队严格按照既定方案规范操作,依托无人机作业优势优化施工环节,全力缩短道路管控时间,最大程度保障高速通行效率。”项目负责人刘奎说。
为保障跨越施工全程安全有序,该公司成立专项施工攻坚小组,构建全流程、全方位安全管控体系。施工前期,组织全体作业人员开展专项安全技术交底,细化岗位职责与标准化操作规范,针对性开展应急演练,提前防范各类突发状况;施工过程中,实行专人全程现场监护制度,配备安全监督员与交通协管员,把控施工进度与路面通行情况;同时充分运用无人机航拍、在线监测等数字化技术,实现作业全过程可视化、远程化监管,全方位排查安全隐患。
“我们运用了新技术、新工艺,攻克了复杂交通环境下的施工难题,又以精准管控全力保障民生出行需求。”该公司相关负责人陈飞洋表示,下一步,项目团队将持续严把安全关、质量关、进度关,稳步推进后续各项作业,力争按期高效完成跨越施工任务,全力打造精品电网工程,为广安地区经济社会高质量发展注入电力动能。
